What is critical chain project management (CCPM)?

Managementul Proiectelor prin Lanțul Critic: Revoluția Eficienței!

04/12/2024

Rating: 4.73 (3169 votes)

În lumea dinamică a afacerilor de astăzi, gestionarea eficientă a proiectelor este mai mult decât o necesitate; este un avantaj competitiv crucial. Fie că vorbim despre dezvoltarea unui nou produs, construcția unei clădiri sau implementarea unui sistem software, provocările sunt constante: termene limită stricte, bugete restrânse și resurse limitate. Multe metodologii tradiționale de management de proiect se concentrează excesiv pe sarcini și programare, neglijând un aspect vital: disponibilitatea și gestionarea eficientă a resurselor. Aici intervine Managementul Proiectelor prin Lanțul Critic (CCPM), o abordare inovatoare care promite să redefinească modul în care privim și executăm proiectele.

What is critical chain project management (CCPM)?
Critical Chain Project Management (CCPM) Course ▷ Get Certified! The Critical Chain Project Management (CCPM) methodology is THE answer for managing many projects! Continue reading to discover (in plain English) what skills are you required to learn in order to become a great Project Manager. 1 What is the Critical Chain Project Management?

CCPM nu este doar o altă metodologie; este o schimbare de paradigmă. Concentrându-se pe optimizarea utilizării resurselor și pe construirea de buferuri strategice, CCPM abordează direct cauzele profunde ale întârzierilor și depășirilor de costuri. Această metodă, derivată din celebra Teorie a Constrângerilor (TOC) a lui Eliyahu M. Goldratt, a demonstrat capacitatea de a accelera proiectele semnificativ, aducând rezultate spectaculoase în diverse industrii. Pregătește-te să descoperi cum CCPM poate fi răspunsul la provocările tale de management de proiect și cum te poate ajuta să livrezi proiecte mai rapid, mai ieftin și cu o calitate superioară.

Cuprins

Ce Este Managementul Proiectelor prin Lanțul Critic (CCPM)?

Managementul Proiectelor prin Lanțul Critic (CCPM) este o metodologie de planificare și gestionare a proiectelor care a fost introdusă pentru prima dată în 1997 de către Eliyahu M. Goldratt în cartea sa „Critical Chain”. Spre deosebire de metodele tradiționale, care se concentrează adesea pe ordinea sarcinilor și pe termenele individuale, CCPM pune un accent puternic pe gestionarea eficientă a resurselor necesare pentru finalizarea proiectului. Aceste resurse pot include echipe de lucru, echipamente specializate, spații de birouri sau orice alt element esențial pentru execuția sarcinilor.

Filozofia de bază a CCPM se bazează pe Teoria Constrângerilor (TOC), care postulează că orice sistem complex are o singură constrângere la un moment dat care limitează performanța generală a sistemului. În contextul proiectelor, această constrângere este adesea o resursă suprasolicitată sau un flux de lucru ineficient. Prin identificarea și gestionarea activă a acestei constrângeri, CCPM permite optimizarea întregului proiect, nu doar a sarcinilor individuale.

O caracteristică definitorie a CCPM este abordarea sa mai puțin tehnică a administrării proiectelor. Metodologia nu pune la fel de mult accent pe ordinea strictă a sarcinilor sau pe programarea detaliată a fiecărei activități, ci mai degrabă pe alinierea resurselor și menținerea flexibilității acestora. Acest lucru este crucial, deoarece în realitate, multe întârzieri de proiect nu sunt cauzate de o planificare defectuoasă a sarcinilor, ci de blocaje legate de disponibilitatea sau utilizarea ineficientă a resurselor. Prin concentrarea pe gestionarea fluxului de lucru al resurselor, CCPM ajută la prevenirea acestor blocaje și la menținerea proiectului pe drumul cel bun.

Pe scurt, CCPM este o abordare pragmatică și orientată spre rezultate, concepută pentru a face proiectele mai rapide și mai eficiente din punct de vedere al costurilor. Prin mutarea focalizării de la termenele individuale rigide la gestionarea strategică a resurselor și a incertitudinii, CCPM oferă o soluție robustă pentru provocările complexe ale managementului de proiect modern.

De Ce Este CCPM Atât de Eficient? Beneficiile Adopției

Adopția Critical Chain Project Management a fost creditată cu obținerea unor rezultate remarcabile în diverse organizații. Unul dintre cele mai impresionante beneficii este accelerarea semnificativă a proiectelor. Studiile și cazurile de implementare arată că proiectele gestionate cu CCPM pot fi finalizate cu 10% până la 50% mai rapid, iar în unele cazuri chiar cu 30% până la 60% mai repede decât prin metodele tradiționale. Această creștere a vitezei de execuție se traduce direct prin avantaje competitive, permițând companiilor să aducă produse pe piață mai repede, să răspundă mai rapid cerințelor clienților și să obțină venituri mai devreme.

Pe lângă accelerare, CCPM contribuie și la reducerea costurilor proiectelor. Prin optimizarea utilizării resurselor și minimizarea întârzierilor, se reduc orele de muncă suplimentare, costurile de depozitare și alte cheltuieli asociate cu proiectele prelungite. Multe companii se confruntă cu depășiri bugetare semnificative și chiar cu abandonarea unor specificații inițiale din cauza presiunilor de timp și cost. CCPM, prin abordarea sa proactivă a riscurilor și a constrângerilor, ajută la prevenirea acestor scenarii nefavorabile, asigurând că proiectele sunt livrate în limitele bugetului stabilit și cu toate specificațiile inițiale intacte.

Eficiența CCPM provine din modul în care abordează incertitudinea inerentă oricărui proiect. În loc să adauge marje de siguranță la fiecare sarcină individuală (ceea ce duce adesea la „sindromul studentului” și la întârzieri cumulate), CCPM colectează aceste marje într-un bufer global al proiectului și în buferuri de alimentare. Aceste buferuri sunt apoi monitorizate și gestionate centralizat, oferind o vizibilitate clară asupra progresului real al proiectului și permițând intervenții rapide atunci când este necesar. Acest sistem de buferizare strategică protejează data de finalizare a proiectului de variațiile inerente ale duratei sarcinilor individuale și de problemele legate de resurse.

Rezultatele spectaculoase obținute de companiile care au adoptat CCPM, într-o gamă foarte largă de sectoare – de la dezvoltarea de noi produse la mentenanța aeronautică – demonstrează validitatea și puterea acestei abordări. Prin reducerea întârzierilor și a depășirilor bugetare, CCPM nu doar îmbunătățește performanța proiectelor individuale, ci și consolidează încrederea în capacitatea organizației de a livra rezultate, contribuind la o cultură organizațională mai previzibilă și mai eficientă.

Când Să Utilizezi Managementul Proiectelor prin Lanțul Critic?

Flexibilitatea și robustețea Critical Chain Project Management îl fac aplicabil într-o gamă largă de scenarii, de la organizații mici la corporații masive. Indiferent de dimensiunea companiei sau de complexitatea proiectului, CCPM poate aduce beneficii semnificative acolo unde managementul tradițional al proiectelor întâmpină dificultăți, în special în ceea ce privește respectarea termenelor și a bugetelor.

Această metodologie s-a dovedit a fi extrem de eficientă într-o varietate de industrii. De exemplu, în sectorul construcțiilor, unde întârzierile cauzate de disponibilitatea echipamentelor sau a echipelor specializate sunt comune, CCPM poate optimiza fluxul de lucru și poate reduce timpii morți. În dezvoltarea de software și în cercetare-dezvoltare (R&D), unde incertitudinea este o constantă și resursele de programare sau de cercetare sunt adesea constrânse, CCPM ajută la gestionarea incertitudinii și la accelerarea ciclurilor de inovare.

Mai specific, CCPM este o soluție ideală pentru proiecte care prezintă una sau mai multe dintre următoarele caracteristici:

  • Proiecte cu resurse partajate sau limitate, unde conflictele de resurse sunt o sursă majoră de întârzieri.
  • Proiecte în care incertitudinea privind durata sarcinilor este ridicată.
  • Proiecte multi-tasking, unde echipele lucrează simultan la mai multe proiecte, ducând la pierderi de eficiență.
  • Proiecte care suferă în mod repetat de depășiri de termen și buget.
  • Industrii cu cicluri lungi de dezvoltare, cum ar fi dezvoltarea de noi produse, ingineria, mentenanța și repararea materialelor (MRO) sau producția complexă.

Practic, orice companie cu activitate de proiect – fie că este vorba de dezvoltarea de produse noi, implementarea de sisteme software, cercetare, inginerie sau mentenanță – poate beneficia de adoptarea principiilor CCPM. Prin concentrarea pe gestionarea proactivă a constrângerilor și a incertitudinii, CCPM oferă o cale clară către o performanță superioară a proiectelor, transformând provocările în oportunități de succes.

Principii Cheie ale CCPM: Dincolo de Calea Critică

Pentru a înțelege pe deplin puterea CCPM, este esențial să explorăm principiile sale fundamentale și cum acestea diferă de abordările tradiționale. Conceptul central este identificarea și gestionarea „Lanțului Critic”, care nu este doar cea mai lungă secvență de sarcini, ci și cea mai lungă secvență de sarcini care ține cont de dependențele de resurse și de disponibilitatea acestora.

Focus pe Resurse

În managementul tradițional, adesea se construiesc planuri bazate pe duratele optime ale sarcinilor, presupunând că resursele sunt întotdeauna disponibile. Realitatea este însă că resursele (oameni, echipamente) sunt limitate și adesea suprasolicitate. CCPM recunoaște că majoritatea întârzierilor de proiect apar din cauza conflictelor de resurse și a lipsei de flexibilitate. Prin urmare, o componentă esențială este nivelarea resurselor pentru a asigura că nici o resursă cheie nu este supraîncărcată și că fluxul de lucru este optimizat pentru a evita blocajele.

Conceptul de Bufer

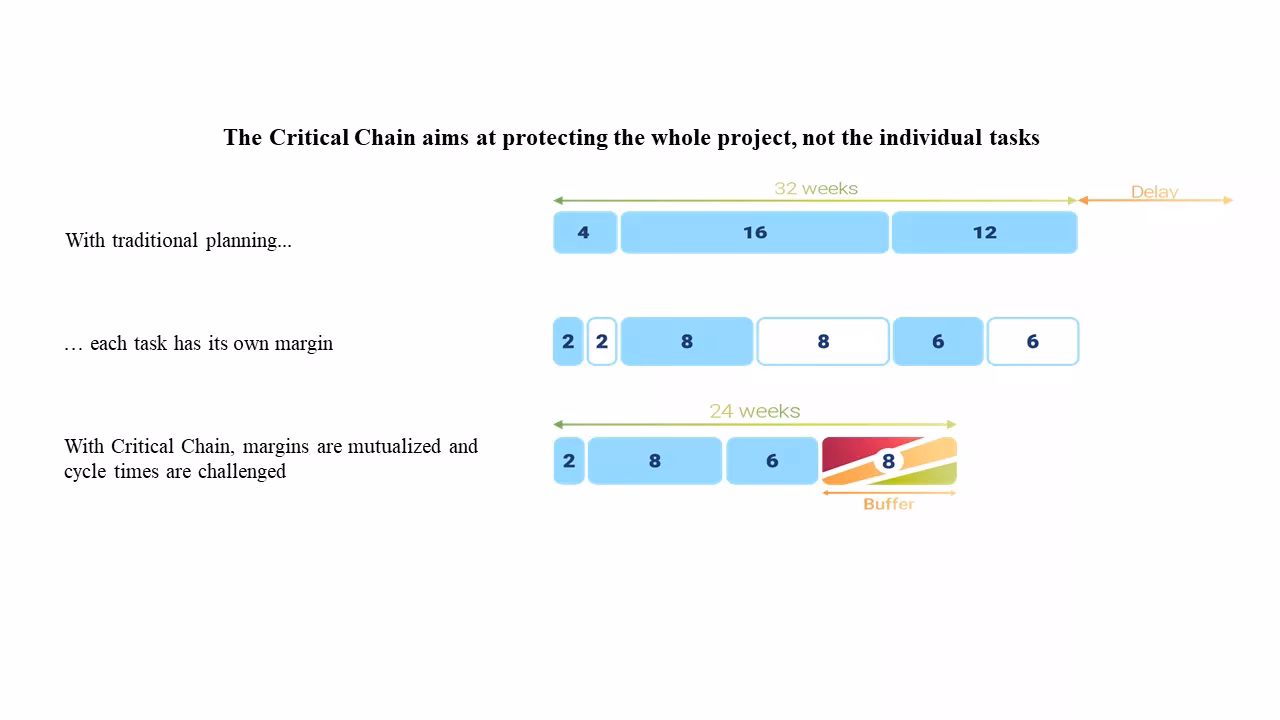

Unul dintre cele mai inovatoare aspecte ale CCPM este utilizarea strategică a buferelor. În loc să adauge „grăsime” (timp de siguranță) la fiecare sarcină individuală, CCPM extrage aceste marje și le consolidează în câteva puncte cheie. Există trei tipuri principale de buferuri:

  • Buferul Proiectului (Project Buffer - PB): Plasat la sfârșitul Lanțului Critic, acest bufer protejează data de finalizare a întregului proiect de variațiile și incertitudinile din cadrul Lanțului Critic. Este un timp suplimentar alocat pentru a absorbi întârzierile neprevăzute, fără a compromite data de livrare finală.
  • Buferurile de Alimentare (Feeding Buffers - FB): Acestea sunt plasate la punctele unde căile non-critice se conectează cu Lanțul Critic. Rolul lor este de a proteja Lanțul Critic de întârzierile care ar putea apărea pe căile secundare, asigurându-se că sarcinile critice primesc inputurile la timp.
  • Buferurile de Resurse (Resource Buffers - RB): Acestea nu sunt buferuri de timp, ci mai degrabă avertismente. Ele semnalează momentul în care o resursă cheie va fi necesară pentru o sarcină pe Lanțul Critic, asigurând că resursa este pregătită și disponibilă exact la momentul oportun, evitând astfel timpii morți.

Monitorizarea consumului acestor buferuri oferă o imagine clară a sănătății proiectului. O utilizare rapidă a buferurilor indică probleme potențiale, permițând managerului de proiect să intervină proactiv înainte ca situația să devină critică.

Lanțul Critic vs. Calea Critică

Deși sună similar, există o diferență fundamentală între „Calea Critică” (specifică managementului tradițional) și „Lanțul Critic” (specific CCPM). Iată o comparație:

CaracteristicăCalea Critică (Tradițional)Lanțul Critic (CCPM)
Focalizare principalăDependențe logice și durata sarcinilorDependențe logice ȘI dependențe de resurse
Durata sarcinilorEstimații conservative, cu marje de siguranță individualeEstimații agressive (mediane), fără marje individuale
Gestionarea incertitudiniiMarje de siguranță adăugate la fiecare sarcinăMarje de siguranță consolidate în buferuri globale (proiect, alimentare)
ObiectivIdentificarea celei mai lungi căi de sarciniIdentificarea celei mai lungi căi de sarcini și resurse constrânse
Consecințe întârzieriÎntârzieri individuale se propagă ușorÎntârzierile sunt absorbite de buferuri, protejând data finală

Calea Critică se bazează pe asumarea disponibilității nelimitate a resurselor și se concentrează pe cea mai lungă secvență de activități interdependente. În contrast, Lanțul Critic ia în considerare nu doar dependențele logice dintre sarcini, ci și constrângerile de resurse, identificând astfel adevărata cale care determină durata minimă a proiectului. De exemplu, o sarcină care nu este pe calea critică tradițională ar putea deveni parte a Lanțului Critic dacă resursa necesară pentru acea sarcină este o constrângere majoră pentru întregul proiect.

În esență, CCPM oferă o viziune mai realistă și mai robustă asupra gestionării proiectelor, recunoscând și abordând direct incertitudinea și limitările resurselor. Această abordare holistică este cheia pentru obținerea rezultatelor spectaculoase de accelerare și reducere a costurilor.

Does CCPM accelerate projects?
Companies using CCPM have accelerated by average 30% to 60% their projects, in a very wide range of sectors, such as New Product Development and aeronautical maintenance (MRO). Read more about our example of CCPM implementation on our webpage some case studies. Marris Consulting has trained more than 7,000 people from very diverse backgrounds:

Implementarea CCPM în Organizația Ta

Adoptarea Critical Chain Project Management într-o organizație necesită mai mult decât simpla înțelegere a principiilor; necesită o schimbare de mentalitate și o abordare structurată. Implementarea CCPM implică o serie de pași și o înțelegere profundă a limitelor metodelor tradiționale de management de proiect.

Primul pas este recunoașterea problemelor inerente managementului tradițional. Multe proiecte eșuează din cauza estimărilor optimiste, a multitasking-ului excesiv, a „sindromului studentului” (sarcini începute târziu) și a „legii lui Parkinson” (munca se extinde pentru a umple timpul disponibil). CCPM abordează aceste fenomene prin eliminarea marjelor de siguranță individuale și prin încurajarea finalizării rapide a sarcinilor pentru a „alimenta” buferurile.

Următorul pas constă în planificarea proiectelor conform principiilor Lanțului Critic. Aceasta include:

  • Identificarea Lanțului Critic: Crearea unei rețele de sarcini cu dependențe logice și de resurse, și apoi identificarea celei mai lungi secvențe care include constrângerile de resurse.
  • Estimări de durată aggressive: Solicitarea de estimări de durată pentru sarcini bazate pe un timp mediu, realist, fără marje de siguranță adăugate.
  • Inserarea buferurilor strategice: Plasarea Buferului Proiectului la sfârșitul Lanțului Critic și a Buferurilor de Alimentare la joncțiunile căilor non-critice cu Lanțul Critic.
  • Nivelarea resurselor: Asigurarea că resursele critice nu sunt suprasolicitate și că sunt disponibile atunci când sunt necesare.

Pe parcursul execuției proiectului, monitorizarea și controlul sunt esențiale. Managerii de proiect se concentrează pe starea buferurilor, nu pe progresul individual al fiecărei sarcini. O „ardere” rapidă a unui bufer semnalează o problemă potențială și necesită o intervenție imediată. De asemenea, se promovează o cultură a „focusului” și a „terminării rapide” a sarcinilor, pentru a elibera resursele cât mai curând posibil pentru următoarea sarcină pe Lanțul Critic.

Implementarea cu succes a CCPM necesită, de asemenea, o pregătire adecvată a echipei și a managerilor. Aceștia trebuie să înțeleagă noile metrici, să-și schimbe abordarea față de estimări și să se adapteze la un stil de management mai proactiv, bazat pe prioritizarea constrângerilor. Deși poate părea o schimbare semnificativă, beneficiile pe termen lung în ceea ce privește eficiența și succesul proiectelor justifică pe deplin efortul.

Cine Beneficiază de CCPM? Publicul Țintă

Critical Chain Project Management este o metodologie versatilă, a cărei implementare poate aduce beneficii substanțiale unui spectru larg de profesioniști și organizații. Publicul țintă pentru adoptarea și înțelegerea CCPM este vast, incluzând pe oricine este implicat în planificarea, execuția sau supervizarea proiectelor, în special în medii complexe și dinamice.

Printre rolurile care pot beneficia cel mai mult de pe urma CCPM se numără:

  • Directorii R&D (Cercetare și Dezvoltare): Pentru gestionarea proiectelor de inovație, unde incertitudinea este mare și resursele sunt adesea specializate și limitate.
  • Directorii Tehnici: Pentru optimizarea livrării de soluții tehnologice și gestionarea echipelor de ingineri și dezvoltatori.
  • Directorii de Birou de Proiectare: Pentru planificarea și coordonarea eficientă a proiectelor de design și inginerie.
  • Directorii de Inovație: Pentru accelerarea ciclurilor de dezvoltare a produselor noi și aducerea rapidă pe piață a inovațiilor.
  • Managerii de Proiect: Aceștia sunt, desigur, principalii beneficiari, deoarece CCPM le oferă instrumente puternice pentru a gestiona riscurile, a optimiza utilizarea resurselor și a asigura finalizarea proiectelor la timp și în buget.
  • Managerii PMO (Project Management Office): Pentru a standardiza și îmbunătăți performanța portofoliilor de proiecte la nivelul întregii organizații.

În plus, orice companie care are o activitate semnificativă de proiect poate profita de pe urma CCPM. Acest lucru include sectoare precum dezvoltarea de noi produse, dezvoltarea de software, cercetarea științifică, ingineria, mentenanța și repararea de materiale sau orice alt domeniu în care complexitatea, incertitudinea și limitările de resurse reprezintă provocări constante. Prin furnizarea unei structuri clare și a unor mecanisme de control eficiente, CCPM permite acestor entități să își atingă obiectivele strategice cu o eficiență și o predictibilitate mult îmbunătățite.

Întrebări Frecvente (FAQ) despre CCPM

CCPM este doar pentru proiecte mari sau complexe?

Absolut nu! Deși Critical Chain Project Management a fost adoptat cu succes de companii mari pentru proiecte de anvergură, principiile sale sunt scalabile și pot fi aplicate eficient și în organizații mai mici sau pentru proiecte cu un grad redus de complexitate. Beneficiile de accelerare și reducere a costurilor sunt relevante indiferent de dimensiunea proiectului.

Indiferent de mărimea proiectului, gestionarea resurselor și a incertitudinii rămâne o provocare. CCPM oferă o abordare structurată pentru a face față acestor provocări, asigurând că chiar și proiectele mici sunt livrate la timp și în buget. Flexibilitatea sa o face o metodologie valoroasă pentru o gamă largă de scenarii.

Care este diferența fundamentală dintre CCPM și managementul tradițional al proiectelor?

Diferența fundamentală rezidă în modul de gestionare a incertitudinii și a resurselor. Managementul tradițional adaugă marje de siguranță la fiecare sarcină individuală, ceea ce duce adesea la risipă de timp și la propagarea întârzierilor. De asemenea, se concentrează predominant pe dependențele logice dintre sarcini, ignorând adesea constrângerile de resurse.

CCPM, în schimb, elimină aceste marje individuale și le consolidează în câteva buferuri strategice (proiect, alimentare, resurse), care sunt monitorizate centralizat. Mai mult, CCPM se concentrează pe Lanțul Critic, care include nu doar dependențele logice, ci și constrângerile de resurse, oferind o imagine mai realistă a drumului critic al proiectului. Această abordare duce la o utilizare mai eficientă a timpului și a resurselor.

Cum gestionează CCPM incertitudinea?

CCPM gestionează incertitudinea prin utilizarea strategică a buferurilor. În loc să încerce să elimine incertitudinea (ceea ce este imposibil), CCPM o recunoaște și o absoarbe. Buferul proiectului protejează data finală a proiectului de variațiile din Lanțul Critic, în timp ce buferurile de alimentare protejează Lanțul Critic de întârzierile din căile non-critice. Aceste buferuri acționează ca niște amortizoare, permițând proiectului să absoarbă variațiile fără a compromite data de livrare.

Monitorizarea consumului acestor buferuri oferă un sistem de avertizare timpurie, permițând managerilor de proiect să intervină proactiv atunci când un bufer este consumat rapid. Această abordare proactivă, spre deosebire de reacțiile la probleme deja apărute, este cheia succesului CCPM în fața incertitudinii.

Este dificil de implementat CCPM?

Implementarea CCPM necesită o schimbare de mentalitate și o perioadă de adaptare. Nu este o simplă modificare a unui software de management de proiect, ci o transformare a modului în care echipele și managerii abordează planificarea și execuția. Necesită educație și formare pentru a înțelege pe deplin principiile și beneficiile.

Cu toate acestea, odată ce principiile sunt înțelese și adoptate, procesul de implementare poate fi surprinzător de lin. Multe companii au raportat succese semnificative într-un timp relativ scurt. Cheia este angajamentul conducerii și disponibilitatea de a învăța și de a se adapta la o nouă metodologie care prioritizează eficiența fluxului de lucru și gestionarea proactivă a constrângerilor.

Ce rezultate concrete pot aștepta de la implementarea CCPM?

Companiile care au implementat CCPM au raportat rezultate spectaculoase, inclusiv:

  • Accelerarea proiectelor: O medie de 30% până la 60% mai rapid, permițând livrarea mai rapidă a produselor și serviciilor.
  • Reducerea costurilor: Minimizarea depășirilor bugetare și a risipei de resurse.
  • Îmbunătățirea predictibilității: O mai mare acuratețe în estimarea datelor de finalizare a proiectelor.
  • Reducerea multitasking-ului: Echipele se pot concentra mai bine pe sarcini, sporind eficiența individuală.
  • Creșterea satisfacției clienților: Prin livrarea constantă la timp și în specificații.

Aceste rezultate nu sunt izolate, ci au fost observate într-o gamă largă de sectoare, de la dezvoltarea de produse noi la mentenanța industrială. CCPM nu doar accelerează proiectele, ci transformă fundamental capacitatea unei organizații de a livra performanță consistentă.

Concluzie

Critical Chain Project Management reprezintă o abordare puternică și eficientă pentru gestionarea provocărilor complexe ale proiectelor moderne. Prin mutarea accentului de la programarea rigidă la gestionarea inteligentă a resurselor și a incertitudinii, CCPM oferă o cale dovedită către accelerarea proiectelor, reducerea costurilor și îmbunătățirea predictibilității. Principiile sale, derivate din Teoria Constrângerilor, permit organizațiilor să identifice și să elimine blocajele reale care împiedică progresul, asigurând o utilizare optimă a timpului și a talentului.

Indiferent dacă te confrunți cu proiecte care depășesc constant termenele, bugete care se măresc necontrolat sau pur și simplu cauți o metodă mai eficientă de a gestiona multiple inițiative simultan, CCPM merită explorat. Adoptarea Lanțului Critic nu este doar o metodă de management, ci o strategie de afaceri care poate oferi un avantaj competitiv semnificativ, transformând modul în care proiectele sunt planificate, executate și, în cele din urmă, livrate cu succes. Este timpul să treci de la gestionarea reactivă la cea proactivă și să deblochezi adevăratul potențial al echipei și al proiectelor tale.

Dacă vrei să descoperi și alte articole similare cu Managementul Proiectelor prin Lanțul Critic: Revoluția Eficienței!, poți vizita categoria Fitness.
